1、根據JGJ/T 220-2010 《抹灰砂漿技術規程》 第3.0.4條要求, 抹灰砂漿強度不宜比基體材料強度高出兩個及以上強度等級
2
3、 抹灰層的平均厚度宜符合下列規定:
1) 內墻:普通抹灰的平均厚度不宜大于20mm
2) 頂棚:現澆混凝土抹灰的平均厚度不宜大于10mm,條板
3) 蒸壓加氣混凝土砌塊基層采用石膏抹灰時,平均厚度宜控制在15mm以內
4
施工要點
1
1) 主要材料:輕質抹灰石膏
2) 主要工具:手持式電動攪拌槍
3) 輔助工具:1.5m鋁合金楔形刮板
2
1) 結構工程全部完成,并經驗收合格
2) 作業條件:現場溫度5℃~35℃
3) 施工現場應有水龍頭接口
4) 施工現場應有電源接口,每層至少應有一個專用的電源接口(其它作業工種不得使用)。
5) 抹灰前應檢查門窗框的位置是否正確,與墻體連接是否牢固。外墻門窗連接處的縫隙應采用防水水泥砂漿分層嵌填密實,或發泡聚氨酯密封材料嵌填密實。內墻門窗連接處的縫隙應用抹灰石膏分層嵌填密實。鋁合金門窗縫隙處理按設計要求嵌填。外墻門窗淋水試驗完畢。
6) 清除磚墻、混凝土墻、加氣混凝土墻基體表面的灰塵、污垢和油漬等,加氣混凝土表面缺棱掉角需分層修補。
7) 樓層內各類主要管線宜安裝完畢。電器接線盒埋設深度應與找平層厚度相適應。開槽的管線表面應采用輕質抹灰石膏修復平整
8) 管道等應提前安裝好
9) 屋面防水層及樓地面面層已經施工完畢,穿過頂棚的各種管道已經安裝就緒
10)施工時使用的腳手架或跳板應提前準備好,并足夠牢固可靠
11)現場給出定位彈線用的水平線
12)抹灰前應檢查基體表面的平整
13)現場的臨時道路要暢通,保證材料能夠運輸?shù)绞┕ぷ鳂I(yè)的樓下。
14)施工現場具備垂直運輸工具。
15)現場提供材料臨時堆放場地和小型倉庫?div id="d48novz" class="flower left">
3 施工流程
基層墻體處理→彈線→攪拌→貼網格布→做灰餅→沖筋→手工上墻→抹平→修整→門窗洞口及陽角收口→清理。
4 施工要點
1) 基層墻體處理
(1) 剪力墻上的對拉螺栓孔應及時封堵。
(2) 漲?div id="d48novz" class="flower left">
(3) 開關線槽應安裝到位, 并應采用輕質抹灰石膏修復平整。
(4) 基層墻體上的灰塵必須清理干凈。 可以用掃帚清掃干凈, 也可提前一天用水沖洗干凈。
(5) 由于混凝土表面吸水率很低, 同時混凝土表面存在脫模油, 在不采用界面劑的前提下, 需分兩遍施工。 第一遍先抹3mm~5mm厚, 待第一遍硬化并具有一定強度后再抹第二遍抹灰石膏。 兩遍抹灰間隔12h效果更好, 相當于將第一遍抹灰當作無機界面劑使用。
(6) 若在混凝土墻面分兩遍施工仍然出現較大的氣泡時, 混凝土墻面就必須涂刷乳液型界面劑, 進行預處理。
2) 彈線
先彈出房間十字定位線, 將房間十字定位線的四邊延伸到墻邊, 然后根據十字線, 結合卷尺拉線, 彈距墻內邊200mm的線。 彈對角線檢查房間是否方正, 對角線是否等長, 以及房間凈尺寸是否滿足要求。
3) 攪拌
(1) 桶內殘留的料漿硬化物有促凝作用, 會影響下次攪拌料漿的凝結時間。 攪拌前, 必須將桶內的殘留料漿硬化物清理干凈。
(2) 將輕質抹灰石膏干粉加入干凈的清水中 (水粉體積比為1:2
(3) 一次拌料必須在規定的時間內用完, 已初凝的料漿嚴禁再次加水?dāng)嚢韬笫褂谩?/span>
4) 貼網格布
(1) 不同基層材質交界部位應貼160g/m 2 耐堿網格布, 以防止開裂。
(2) 先在不同基層材質交界部位涂抹輕質抹灰石膏, 然后將預先裁好的500mm寬耐堿網格布?jí)喝胼p質抹灰石膏中, 壓實抹平。

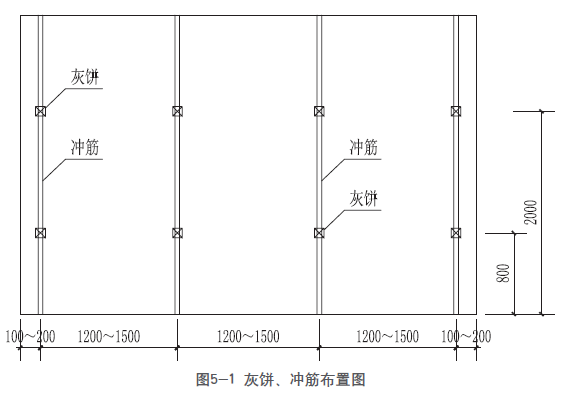

5) 做灰餅(見圖5-1)
(1) 先采用激光儀定位, 激光線與墻體定位邊線重合或平行, 然后根據激光垂直面, 確定墻面最突出點, 根據檢查的實際情況并兼顧抹灰的總平均厚度, 決定灰餅的厚度。
(2) 在每面墻體距地0.8m和2m左右的高度, 離墻兩側陰角或陽角約10cm~20cm處, 用輕質抹灰石膏制作上下各2個、 共4個標準灰餅, 厚度為抹灰層厚度, 大小3cm左右見方。 由于輕質抹灰石膏較粘, 灰餅難以一次成型, 可預先用輕質抹灰石膏制作成品小薄塊放在灰餅表面, 也可選擇4.5mm厚的氧化鎂板或水泥壓力板切割成小塊代替輕質抹灰石膏小薄塊完成灰餅。
(3) 標準灰餅做好后, 再在灰餅附近磚墻縫內釘上釘子, 拴上細線拉水平通線 (細線要離開灰餅1mm左右) 。 然后按1.2m~1.5m的間距, 加做若干灰餅。 灰餅水平間距不宜大于1.5m。
(4) 凡窗口、 垛角處必須做灰餅
(5) 沖筋前, 拉通線檢查灰餅的施工質量
6) 沖筋(見圖5-1)
(1) 根據同一垂直面內上下兩個灰餅的高度
(2) 用2m鋁合金方形刮尺 (表面刷干凈水濕潤) 緊貼上下兩個灰餅表面
(3) 上下兩端沖筋可以一次完成
(4) 沖筋硬化后
7) 手工上墻
(1) 水與輕質抹灰石膏干粉的體積比為1:2, 重量比為7:10。
(2) 先加水, 后加粉。
(3) 用手持式電動攪拌工具連續攪拌不少于3min, 手工上墻。
(4) 手工上墻時必須分兩遍涂抹, 一般情況下, 兩遍涂抹可以連續進行
(5) 第一遍
(6) 輕質抹灰石膏較厚時, 可分層施工
(7) 抹灰石膏不能一次完成施工時, 施工縫必須抹成斜口
(8) 陰角兩側墻體不要同時施工
(9) 空氣流通較強的區域
(10) 高溫環境下
(11) 對于表面光滑
(12) 當在混凝土墻面分兩遍施工仍然無法避免抹灰時在混凝土墻體表面產生大的氣泡時, 混凝土墻面就必須涂刷乳液型界面劑
8) 抹平
(1) 手工上墻完成后
掉
(2) 刮平時應以一個沖筋間距為一個施工單元, 單獨完成后方可進行下一個施工單元
(3) 輕質抹灰石膏較厚時
9) 修整
(1) 輕質抹灰石膏應用于砌塊表面抹灰厚度小于6mm時, 可能會產生輕微的表面開裂現象
(2) 在多風的氣候條件下施工
(3)輕質抹灰石膏表面不平處可以手工修復, 不會影響質量
10)門窗洞口及陽角收口
(1) 室內墻面
(2) 輕質抹灰石膏陽角需要修復
11)清理現場
